Heikantstraat: september 2025 – maart 2026

De Heikantstraat in Waalre wordt opnieuw ingericht als onderdeel van het project Duurzaam door Waalre. Hiermee werken we aan een veiligere, groenere en beter toegankelijke openbare ruimte.

Blijf op de hoogte via de BouwApp

Blijf via de aannemer op de hoogte over het project, werkzaamheden en omleidingen via de BouwApp op uw telefoon of tablet. Via deze app kunt u ook rechtstreeks met de aannemer contact opnemen. Download de BouwApp, zoek in de app naar ‘Waalre - Traverse Noord en Heikantstraat’ en vervolgens selecteert u dit project en plaatst u deze in uw favorieten door linksboven het sterretje te selecteren. Wanneer de aannemer een update plaatst, ontvangt u hiervan een melding op uw telefoon. Op deze manier komt u nooit voor verrassingen te staan.

Over dit deelproject

Deze pagina gaat over de Heikantstraat, onderdeel van de herinrichting van de Traverse Noord. De werkzaamheden aan de Traverse Noord zijn eind 2025 afgerond. De werkzaamheden aan de Heikantstraat zijn naar verwachting in maart/april 2026 afgerond.

Planning, fasering en bereikbaarheid

Eerder dan gepland starten op maandag 1 september (week 36) de werkzaamheden aan de Heikantstraat. De hoofdrijbaan en het fietspad worden vernieuwd. De werkzaamheden aan de Heikantstraat zijn verdeeld in vier fasen.

Bereikbaarheid tijdens de werkzaamheden

  • Fietsverkeer blijft in twee richtingen mogelijk
  • Autoverkeer is toegestaan in één richting (van noord naar zuid)
  • Lokaal verkeer richting Valkenswaard blijft mogelijk
  • Inritten blijven bereikbaar, behalve tijdens het aanbrengen van de asfaltlagen

Algemene omleiding voor doorgaand autoverkeer

Tussen Veldhoven en Valkenswaard wordt het verkeer omgeleid via de A67 en N69. Deze omleiding geldt gedurende de werkzaamheden.

Fase 1 - Voorbereidingen Heikantstraat (september 2025)

Tijdens de voorbereidende werkzaamheden worden de aanwezige bomen en begroeiing verwijderd. Ook wordt tijdens de werkzaamheden de weg tijdelijk een eenrichtingsweg voor voertuigen, in de rijrichting van Waalre naar Valkenswaard. Om dit mogelijk te maken, leggen we aan de westzijde van het fietspad een bypass aan. Het fietspad wordt in deze periode ook verbreed. Voor fietsers blijft het via de oostzijde van het fietspad mogelijk om in beide richtingen te blijven fietsen, zowel naar Valkenswaard als naar Waalre.

Fase 2 - Hoofdrijbaan Heikantstraat (september t/m oktober 2025)

Reconstructie van de rijbaan. Dit betekent opbreekwerkzaamheden, stobben rooien, grondwerk, funderingswerkzaamheden en onderlagen asfaltverharding aanbrengen.

Fase 3 - Fietspad Heikantstraat West (oktober 2025 t/m januari 2026)

Reconstructie van het fietspad. Dit betekent opbreekwerkzaamheden, grondwerk, leidingwerk, funderingswerkzaamheden, asfaltwerkzaamheden en weginrichting.

Het verkeer dat in fase 2 gebruikmaakte van de bypass aan de westzijde van het fietspad, wordt in de volgende fase verplaatst naar de hoofdrijbaan. De weg blijft daarbij tijdelijk een eenrichtingsweg, waarbij verkeer alleen mogelijk is van Waalre naar Valkenswaard. Voor fietsers aan de oostzijde verandert er niets: zij kunnen nog steeds in beide richtingen blijven fietsen.

Fase 4 - Fietspad Heikantstraat Oost (januari 2026 t/m maart 2026)

Reconstructie van het fietspad. Dit betekent opbreekwerkzaamheden, grondwerk, leidingwerk, funderingswerkzaamheden.

Het verkeer op de hoofdrijbaan blijft in deze fase hetzelfde als in fase 3. Fietsers worden verplaatst van de oostzijde naar de westzijde van het fietspad. Zij kunnen nog steeds in beide richtingen blijven fietsen – zowel richting Valkenswaard als richting Waalre.

Planning

Aannemer FPH Ploegmakers voert de werkzaamheden uit. De aannemer heeft een plan uitgewerkt om het project in verschillende fasen te realiseren, waarbij rekening wordt gehouden met de bereikbaarheid en leefbaarheid van de omgeving. Globaal ziet de planning voor dit project er als volgt uit:

  • Fase 1: Voorbereidingswerkzaamheden: september 2025
  • Fase 2: Hoofdrijbaan: september 2025 – oktober 2025
  • Fase 3: Fietspad West: oktober 2025 - januari 2026
  • Fase 4: Fietspad Oost: januari 2026 - maart 2026

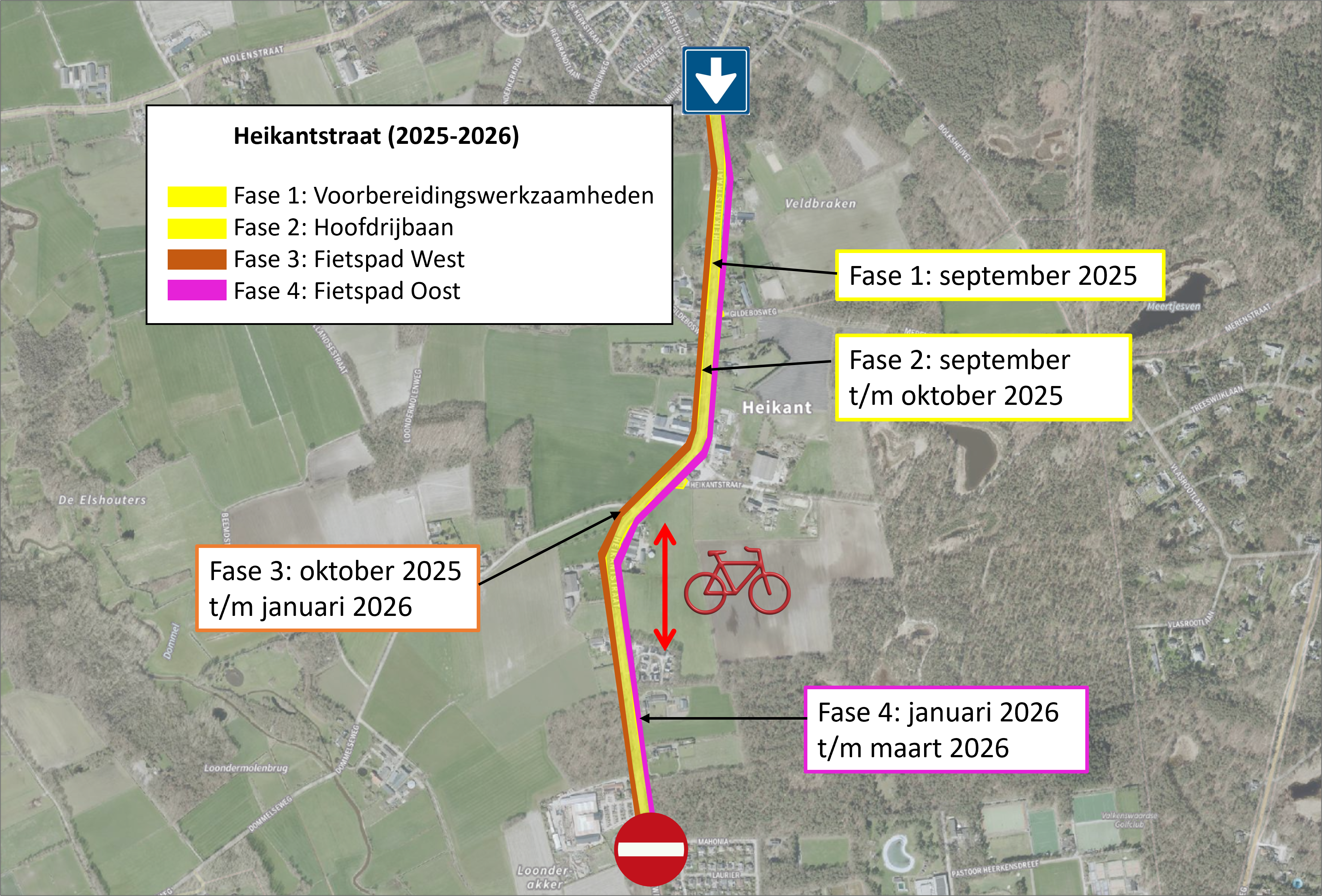

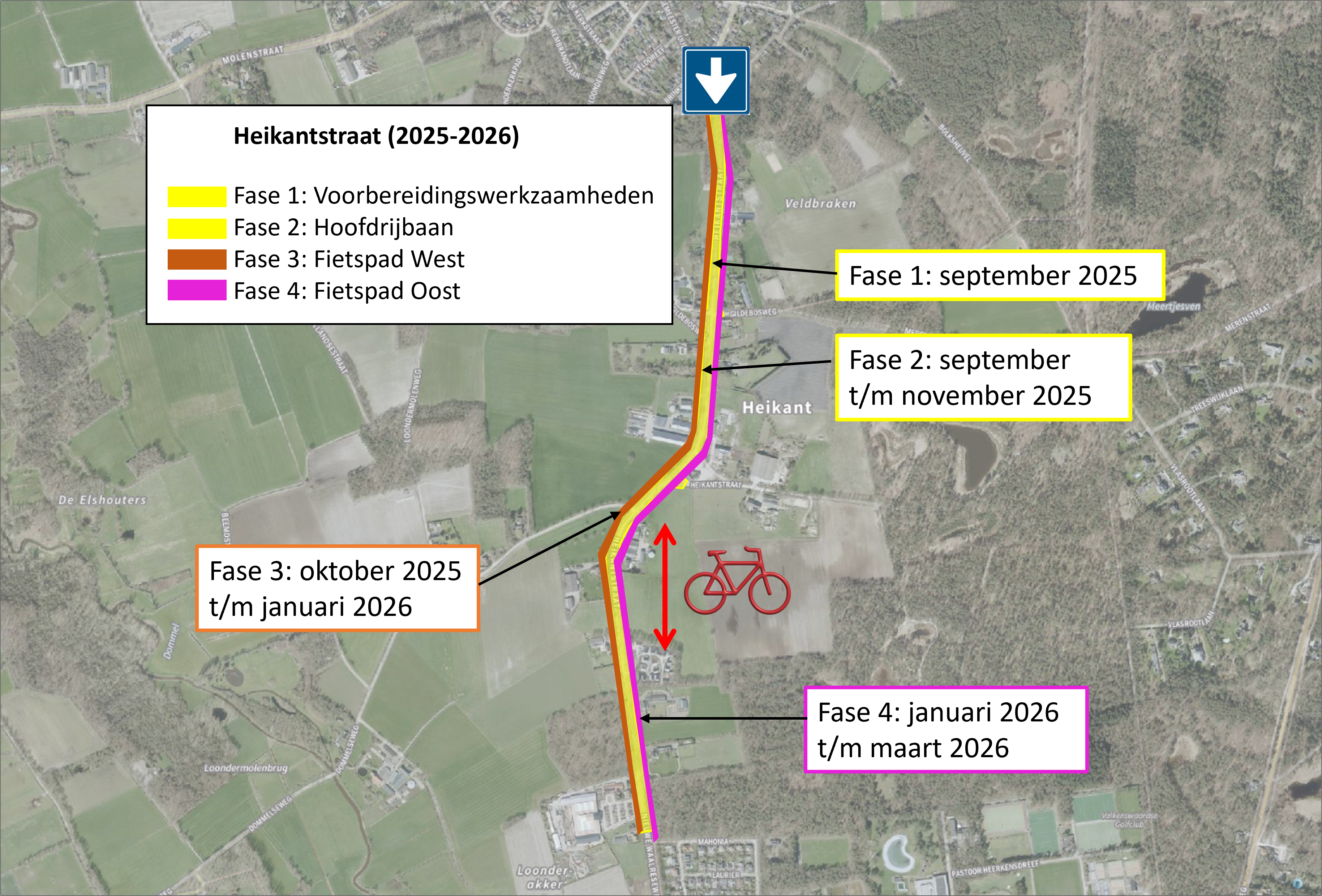

Globale planning werkzaamheden Heikantstraat die lopen van september 2025 tot en met maart 2026

Meer informatie

Meer weten over het overkoepelende project Duurzaam door Waalre? Bezoek de projectwebsite Traverse Waalre-dorp.
